●1月5日,鄱阳县县委书记周金明等领导一行调研鄱余高等级公路建设项目。周书记要求,要做好安全生产和疫情预防工作。

●1月6日,省公路管理局党委书记熊华武一行前往余干县和鄱阳县调研鄱余高等级公路建设项目。项目公司总经理方旺林陪同调研。
  熊书记等领导一行先后视察了鄱阳段和余干段的钢栈桥、钢筋加工厂、预制梁厂等,通过听介绍、看变化、询做法、提问题,实地了解项目品质工程创建和智能化管控应用情况。方旺林从项目管理、人员管理、质量管理和安全管理四方面详细介绍了项目品质工程创建和智能管控的运用情况。
  熊书记对项目品质工程的创建和智能管控的运用表示惊喜,项目建设体现出了品质化、科技化、智能化。希望鄱余高等级公路项目要坚持品质工程的创建、智能管控的运用。要有更严格的措施、更大的力度去完成后续的项目建设。

●1月7日,项目公司副总经理陈佑华前往余干县实地核查地面附属物面积及补偿费用等事宜。

工作进展

  本周完成桩基52根,累计完成1424根(1876),累计完成占比75.91%;预制梁场完成箱梁34片,累计完成997片(3240),累计完成占比30.77%;本周投入完成投资额1679.5万元,累计完成投资额80308.54万元,累计完成占比37.86%。

●上海城建项目部
1.桩基完成(390/732):本周桩基累计完成47根。
2.预制箱梁完成0片(290/1296)。
3.路基清表已全部完成。
4.管桩劲性体完成4300米、累计完成487470米。
5.系梁(承台)本周完成6座、累计完成61个。
6.立柱本周完成6个,累计完成89个。
7.盖梁本周完成2个、累计完成27个。
8.桩帽本周完成1456个、累计完成31282个(31282/42775)。
8.本周完成投资:841.8万元,累计完成投资:34944.64元

●中铁建大桥局项目部
1、本周完成5根桩基,累计完成1034根桩基,完成93.7%。

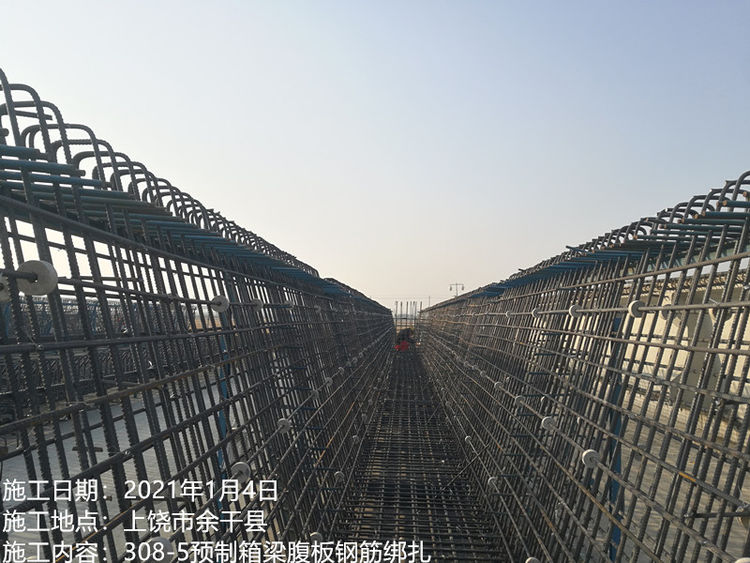

2、预制箱梁完成34片(307-5、307-8、304-7、304-4、307-3、304-3、308-5、308-8、307-6、308-3、307-2、308-1、309-5、308-6、307-7、308-1、307-4、308-2、310-5、309-8、308-7、308-4、309-2、309-3、310-8、309-7、310-3、309-1、369-5、309-6、310-7、310-1、309-4、310-2;)累计完成707片,完成36.4%。
3.盖板涵及盖板通道共计 17 道,本周完成 1道,累计完成2 道,累计完成 11.8 %;圆管涵共计 12 道,本周完成 0 道,累计已完成 6 道,累计完成50%。
4.系梁承台完成17个(293/506).
5.墩柱完成38根(518/980)。
6.盖梁完成9个(217/500)。

7.悬灌梁:232#墩左幅0#块侧模安装,右幅0#块支座安装;390#墩右幅1#块底板钢筋加工,左幅1#块波形钢腹板安装;391#墩左幅0#块内模安装,右幅波形钢腹板钢筋绑扎。
8.箱梁架设完成40榀(568/1944)。
9.路基填筑完成2.9万立方(45.8/89.26)
10.本周完成投资837.7万元,累计投资完成额45363.9万元。
